QUANTO TEMPO DEMORA UMA CONSTRUÇÃO? A IMPORTÂNCIA DE UM PLANEJAMENTO DE OBRA REALISTA

Home » Blog » QUANTO TEMPO DEMORA UMA CONSTRUÇÃO? A IMPORTÂNCIA DE UM PLANEJAMENTO DE OBRA REALISTA
Rate this post

Introdução: Expectativas e realidade na construção civil

A pergunta “quando a obra ficará pronta?” ecoa constantemente nos corredores de incorporadoras, construtoras e, principalmente, na mente de investidores e futuros proprietários. Esta ansiedade natural em torno dos prazos de entrega representa um dos aspectos mais sensíveis da relação entre construtores e clientes. Afinal, por trás de cada empreendimento existem não apenas investimentos financeiros substanciais, mas também projetos de vida e expectativas que dependem diretamente da previsibilidade da conclusão.

No entanto, a construção civil brasileira ainda carrega o estigma histórico de atrasos crônicos e prazos elásticos. Essa percepção, infelizmente fundamentada em experiências reais do mercado, cria um ambiente de desconfiança que prejudica todo o setor. A questão central, portanto, não é apenas entregar no prazo, mas estabelecer prazos tecnicamente fundamentados desde o início.

Um cronograma de obras não é uma promessa comercial genérica ou uma estimativa baseada em experiências anteriores similares. Trata-se de uma ferramenta técnica sofisticada, resultado de um processo meticuloso de planejamento que considera dezenas de variáveis interdependentes. Quando desenvolvido com rigor metodológico, o cronograma torna-se não apenas um instrumento de gestão interna, mas um compromisso técnico e juridicamente defensável.

A dimensão jurídica do cronograma merece atenção especial, principalmente no contexto das incorporações imobiliárias. A Lei 4.591/64, conhecida como Lei de Incorporações, estabelece obrigações claras quanto aos prazos de entrega, incluindo a possibilidade de prazos de carência. O descumprimento desses prazos pode resultar em consequências severas para incorporadores e construtores, desde multas contratuais até a possibilidade de rescisão contratual com devolução integral de valores.

Neste cenário, o planejamento técnico de obra emerge não apenas como uma boa prática de gestão, mas como um imperativo de sobrevivência no mercado. Empreendimentos bem-sucedidos não são aqueles que prometem os menores prazos, mas sim os que estabelecem cronogramas realistas e os cumprem com precisão.

O que é um planejamento técnico de obra

Fundamentos e diferenciação

O planejamento técnico de obra representa muito mais que um simples cronograma ou uma estimativa aproximada de prazos. Trata-se de um processo estruturado e metodológico que transforma a complexidade inerente à construção civil em um roteiro detalhado, preciso e executável. Diferentemente do que muitos imaginam, não estamos falando de um “chute educado” baseado em experiências anteriores, mas sim de uma ciência aplicada que combina engenharia, gestão e análise quantitativa.

A base fundamental de qualquer planejamento técnico é a Estrutura Analítica do Projeto (EAP), também conhecida internacionalmente como Work Breakdown Structure (WBS). A EAP representa o desdobramento completo e hierárquico de todos os serviços previstos na obra, organizados em pacotes de trabalho gerenciáveis. Este processo de decomposição transforma o projeto monolítico em componentes menores, permitindo uma análise detalhada de cada elemento constituinte.

É importante destacar a diferença fundamental entre planejamento e orçamento, dois processos complementares, mas distintos na engenharia de construção. Enquanto o orçamento calcula custos por insumo (materiais, mão de obra, equipamentos), o planejamento define durações com base em horas-homem e produtividade. O orçamento responde à pergunta “quanto custa?”, enquanto o planejamento responde a “quanto tempo leva?”. A integração desses dois processos resulta no cronograma físico-financeiro, ferramenta essencial para a gestão completa do empreendimento.

Metodologia para estimativa de duração de serviços

Levantamento de quantitativos

O processo de estimativa de duração de serviços inicia-se com um meticuloso levantamento de quantitativos. Este procedimento técnico consiste na mensuração precisa de todos os elementos construtivos previstos no projeto, traduzindo desenhos e especificações em números concretos. A precisão deste levantamento é fundamental, pois qualquer desvio significativo nos quantitativos resultará em distorções proporcionais nas estimativas de duração.

No contexto contemporâneo de planejamento de obras, esse levantamento é cada vez mais realizado por meio de plataformas de modelagem da informação da construção (BIM), que permitem a extração automatizada e parametrizada dos quantitativos a partir do modelo tridimensional. Ao associar elementos geométricos a informações construtivas, o BIM assegura não apenas a fidelidade ao projeto, mas também a consistência entre disciplinas (arquitetura, estrutura, instalações), evitando omissões e sobreposições.

Além da acurácia métrica, o planejamento demanda a correlação destes quantitativos com bases de composição de serviços e produtividade previamente estudadas, como as fornecidas pelo SINAPI (Sistema Nacional de Pesquisa de Custos e Índices da Construção Civil). A partir das composições de custo unitário do SINAPI — que relacionam, para cada tipo de serviço, os insumos, as produtividades médias e a carga horária esperada — é possível determinar, com base nos quantitativos extraídos via BIM, a duração teórica de cada atividade.

Estimativa de duração e divisão em etapas

A estimativa da duração total de cada serviço constitui o cerne do processo de planejamento técnico e baseia-se na aplicação de índices de produtividade a cada quantitativo levantado, considerando a composição padrão das equipes de trabalho para cada tipo de serviço.

Os índices de produtividade representam o tempo necessário para que uma equipe padrão execute uma unidade de determinado serviço. Estes índices derivam de bases de dados consolidadas, como o SINAPI, complementados por dados históricos da própria empresa e ajustados às condições específicas do projeto em questão.

A duração total de cada serviço é calculada pelo produto da produtividade da equipe padrão pelo quantitativo orçado resultando na quantidade total de horas homens da tarefa. Está valor é dividido pelas horas trabalhadas no dia, geralmente oito ( evitando horas extras) e então esta quantidade de dias é dividida pelo número de trabalhador alocado para esta tarefa. Esta fórmula aparentemente simples esconde uma complexidade considerável, pois tanto a produtividade quanto o número viável de equipes são influenciados por múltiplos fatores contextuais.

O último componente metodológico na estimativa de durações consiste na divisão do escopo total em etapas e subetapas logicamente organizadas, geralmente seguindo critérios de localização física na obra, como os andares. Esta estratégia de execução transforma serviços potencialmente longos e monolíticos em conjuntos de atividades menores, mais gerenciáveis e passíveis de execução simultânea por múltiplas equipes.

Interdependências e sequenciamento lógico

Conceito de rede de precedências e tipos de vínculos

A construção civil representa um sistema complexo de atividades interconectadas, onde cada tarefa possui relações de dependência com diversas outras. A representação formal destas interdependências constitui o que denominamos “rede de precedências”, o segundo elemento fundamental do planejamento técnico de obras.

As relações entre atividades em uma rede de precedências apresentam diferentes naturezas e características. No universo do planejamento técnico, quatro tipos fundamentais de vínculos são reconhecidos:

O vínculo “Término-Início” (TI), onde uma atividade só pode começar após o término completo de sua predecessora. Este tipo de relação representa a sequência natural de muitos processos construtivos: a concretagem de uma laje só pode iniciar após a conclusão da montagem de suas fôrmas e armaduras.

O vínculo “Início-Início” (II) estabelece que duas atividades devem iniciar simultaneamente ou com um intervalo predefinido entre seus inícios. Por exemplo, a instalação de tubulações embutidas em alvenaria deve iniciar logo após o início da elevação das paredes.

O vínculo “Término-Término” (TT) indica que duas atividades devem ser concluídas simultaneamente ou com um intervalo predefinido entre seus términos. A conclusão dos serviços de acabamento interno e a limpeza final, por exemplo, frequentemente apresentam este tipo de vínculo.

Finalmente, o vínculo “Início-Término” (IT), embora menos comum, representa situações onde uma atividade só pode ser concluída após o início de outra. Este tipo de relação é utilizado principalmente em situações de transição entre sistemas ou em processos que envolvem comissionamento e testes.

Caminho crítico e utilização do MS Project

Uma vez construída a rede completa de precedências, emerge naturalmente um conceito fundamental para o planejamento: o caminho crítico. Definido tecnicamente como a sequência de atividades que determina a duração total do projeto, o caminho crítico representa a “espinha dorsal” do cronograma, a cadeia de atividades que não pode sofrer qualquer atraso sem impactar diretamente o prazo final da obra.

O caminho crítico é identificado através de um algoritmo matemático que calcula as datas mais cedo e mais tarde de início e término de cada atividade. As atividades cujas datas mais cedo e mais tarde coincidem (ou seja, que não possuem folga) formam o caminho crítico. Esta análise não é estática, mas dinâmica, podendo se alterar ao longo da execução do projeto conforme atividades são concluídas antes ou depois do previsto.

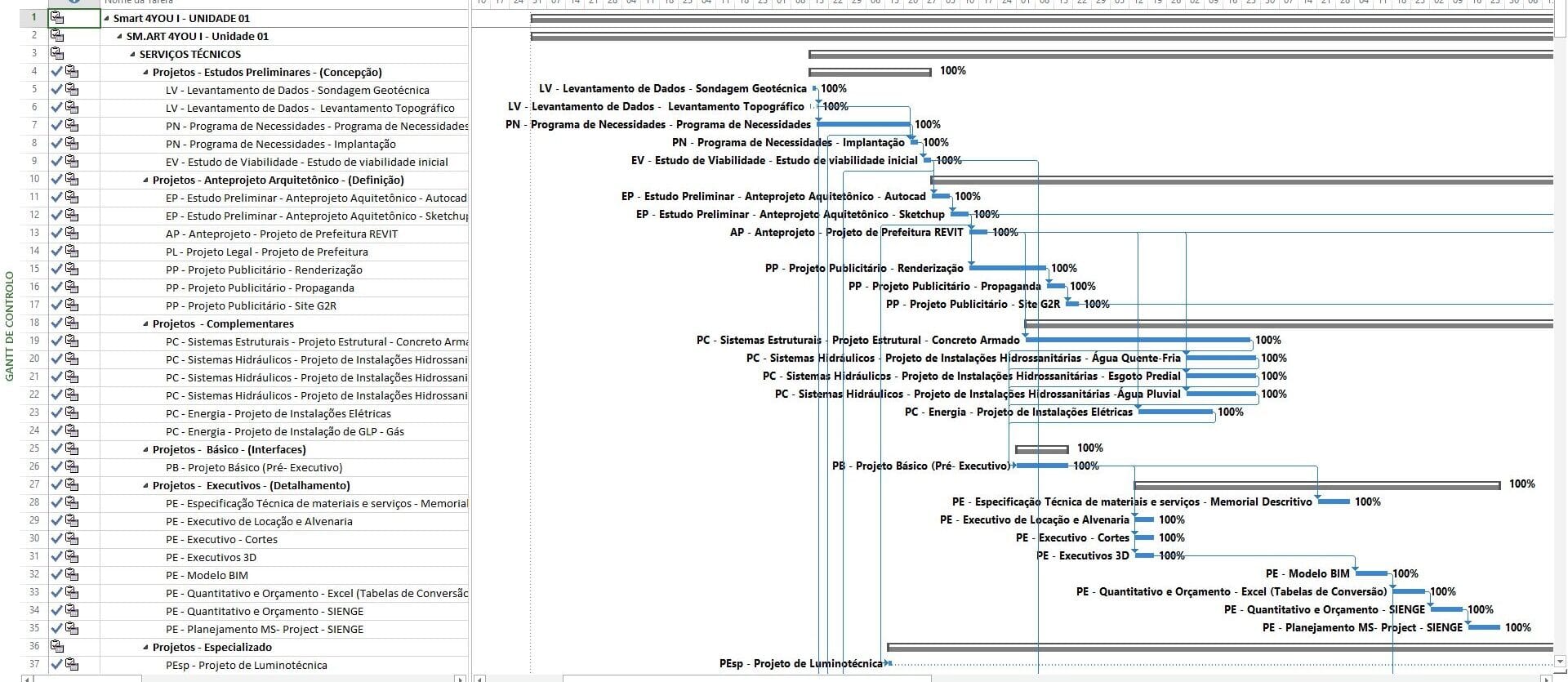

A implementação prática da metodologia de planejamento requer ferramentas computacionais especializadas. O Microsoft Project destaca-se como uma das plataformas mais completas, oferecendo recursos avançados para modelagem, análise e controle de cronogramas.

O MS Project permite a criação de modelos detalhados que representam fielmente a complexidade do empreendimento. Uma das funcionalidades mais poderosas do software é sua capacidade de calcular automaticamente o caminho crítico e recalculá-lo dinamicamente conforme o projeto evolui e as condições se alteram.

Do planejamento ao cronograma físico-financeiro

Geração do cronograma e dimensionamento de equipes

O cronograma é gerado então automaticamente a partir da rede de tarefas e suas durações, utilizando algoritmos que calculam as datas de início e término de cada atividade, respeitando todas as relações de precedência estabelecidas. O resultado mais comum desta geração é o diagrama de Gantt, representação gráfica que posiciona cada atividade em uma linha do tempo.

É fundamental compreender que o cronograma não é uma imposição arbitrária de prazos, mas o resultado matemático e lógico das durações tecnicamente estimadas e das interdependências naturais entre atividades. Quando um incorporador ou construtor afirma que determinada obra levará 24, 36 ou 48 meses para ser concluída, esta afirmação não deveria representar uma aspiração comercial ou uma promessa vaga, mas a conclusão de um processo técnico rigoroso.

Com a definição clara de todas as atividades e suas durações unitárias, o sistema de planejamento permite reavaliar a mão de obra necessária para cada etapa da obra. Este dimensionamento não é um processo trivial, mas uma análise complexa que busca o equilíbrio ótimo entre prazo e custo, considerando múltiplas variáveis técnicas, logísticas e econômicas.

A relação entre tamanho de equipe e duração de atividade não é linear. Dobrar o tamanho de uma equipe não significa, necessariamente, reduzir pela metade o tempo de execução. Fatores como espaço disponível para trabalho, interferências entre profissionais e limitações de equipamentos introduzem complexidades que exigem análise técnica detalhada.

Vinculação com o orçamento e definição de marcos

A integração entre cronograma e orçamento representa um dos aspectos mais sofisticados do planejamento técnico. Ao vincular valores monetários a cada atividade do cronograma, o sistema transforma automaticamente a distribuição temporal de atividades em uma projeção de desembolsos ao longo do tempo, criando o cronograma físico-financeiro.

Esta vinculação não é uma simples distribuição proporcional do orçamento total ao longo do tempo, mas um mapeamento preciso que associa cada componente do orçamento às atividades específicas do cronograma. O resultado é uma curva de desembolsos que reflete fielmente o ritmo planejado de execução, com seus períodos de maior e menor intensidade financeira.

É neste ponto que se estabelece uma relação direta entre o cronograma técnico e o fluxo financeiro do empreendimento. Dentro de certos limites técnicos, a velocidade da obra pode ser ajustada em função da disponibilidade de recursos financeiros. Um fluxo de caixa mais robusto permite a formação de equipes maiores e a aquisição antecipada de materiais e equipamentos, potencialmente reduzindo o prazo global. No entanto, esta aceleração tem um custo, que eventualmente será repassado aos adquirentes ou absorvido nas margens do empreendedor.

O planejamento técnico responsável busca o equilíbrio que otimize simultaneamente prazo, custo e qualidade, sem onerar excessivamente os adquirentes com velocidades artificialmente aceleradas nem estender desnecessariamente os prazos por limitações financeiras contornáveis.

A definição de marcos (milestones) representa o último componente metodológico na transição do planejamento para o cronograma. Marcos são eventos significativos que representam a conclusão de fases importantes do projeto ou a entrega de resultados intermediários relevantes. Eles funcionam como pontos de controle que permitem avaliar o progresso global da obra sem necessidade de analisar detalhadamente cada uma das centenas ou milhares de atividades individuais.

Aspectos jurídicos do cronograma de obras

A Lei de Incorporações e prazos de carência

A dimensão jurídica do cronograma de obras transcende seu aspecto técnico e gerencial, constituindo um elemento com implicações legais significativas. A Lei 4.591/64, conhecida como Lei de Incorporações, estabelece o arcabouço legal que regula as relações entre incorporadores, construtores e adquirentes, definindo direitos, obrigações e responsabilidades de cada parte envolvida no processo.

No que tange especificamente aos prazos de entrega, a legislação estabelece que o incorporador deve informar, no Memorial de Incorporação registrado em cartório, o prazo de conclusão das obras. Este prazo, uma vez registrado, torna-se um compromisso formal e juridicamente vinculante, cuja inobservância pode acarretar consequências legais severas.

A Lei de Incorporações, reconhecendo a complexidade inerente à construção civil e os múltiplos fatores que podem impactar o cronograma, prevê a possibilidade de estabelecimento de prazos de carência. Estes prazos representam uma margem adicional, além do prazo base estimado, dentro da qual a conclusão da obra ainda é considerada tempestiva do ponto de vista legal.

É fundamental compreender que o prazo de carência não constitui uma licença para planejamento negligente ou promessas irrealistas. Sua função primordial é acomodar incertezas genuínas e riscos inerentes ao processo construtivo, como condições climáticas adversas, greves setoriais, atrasos em aprovações de órgãos públicos, escassez imprevista de insumos ou outras circunstâncias que, apesar de planejamento diligente, não podem ser completamente eliminadas ou precisamente previstas.

Implicações do atraso e responsabilidades contratuais

O descumprimento do prazo de entrega, mesmo considerando o período de carência, configura inadimplemento contratual e acarreta consequências jurídicas e financeiras significativas para incorporadores e construtores. A jurisprudência brasileira tem sido consistente em reconhecer o direito dos adquirentes à reparação pelos prejuízos decorrentes do atraso.

Entre as consequências mais comuns do atraso na entrega, destacam-se: a obrigação de pagar multa contratual, geralmente estabelecida em percentual sobre o valor do imóvel; o dever de indenizar lucros cessantes, representados pelo valor locatício que o imóvel geraria caso tivesse sido entregue no prazo; a responsabilidade por danos emergentes, como despesas com aluguel temporário; e a possibilidade de rescisão contratual por iniciativa do adquirente, com devolução integral dos valores pagos.

Estas consequências jurídicas traduzem-se em impactos financeiros substanciais, que podem comprometer seriamente a rentabilidade do empreendimento. Um atraso de 12 meses em um empreendimento de 100 unidades, por exemplo, pode resultar em passivo jurídico equivalente a 10% ou mais do Valor Geral de Vendas (VGV), sem considerar os danos reputacionais e a perda de confiança do mercado.

O cronograma de obras, além de seu aspecto técnico e legal, representa também um elemento central do equilíbrio contratual entre incorporador e adquirentes. Este equilíbrio manifesta-se na reciprocidade de direitos e obrigações, onde o compromisso do incorporador com o prazo de entrega corresponde ao compromisso do adquirente com o cronograma de pagamentos.

Esta relação sinalagmática é particularmente evidente no sistema de financiamento à produção, onde os recursos para execução da obra provêm substancialmente dos pagamentos realizados pelos próprios adquirentes durante o período de construção. Neste modelo, o fluxo financeiro e o cronograma físico estão intrinsecamente conectados, criando uma interdependência que deve ser cuidadosamente gerenciada. (PLANO DE PAGAMENTO DIRETO COM A INCORPORADORA: VIABILIDADE, SEGURANÇA JURÍDICA E ESTRUTURAÇÃO TÉCNICA)

Acompanhamento: previsões, medições e transparência

Metodologia de acompanhamento e cálculo de percentuais

O planejamento técnico de obra não se encerra com a elaboração do cronograma inicial. Ele se desdobra em um processo contínuo de acompanhamento, que utiliza a mesma estrutura metodológica do planejamento para monitorar o progresso real da obra e compará-lo com o previsto. Este acompanhamento sistemático transforma o cronograma de um documento estático em uma ferramenta dinâmica de gestão.

A metodologia de acompanhamento baseia-se na mesma Estrutura Analítica do Projeto (EAP) utilizada no planejamento inicial. Cada atividade prevista no cronograma é monitorada individualmente, registrando-se seu progresso real em termos de início efetivo, percentual de conclusão e, quando aplicável, término efetivo. Esta granularidade no acompanhamento permite identificar com precisão onde estão ocorrendo desvios em relação ao planejado.

Um dos aspectos mais desafiadores do acompanhamento de obras é a definição de métricas objetivas para quantificar o progresso. Afirmações genéricas como “a obra está 30% concluída” podem ser enganosas se não baseadas em metodologia consistente e critérios objetivos de medição. O planejamento técnico aborda este desafio através de métodos estruturados de cálculo de percentuais de avanço, que transformam observações qualitativas em métricas quantitativas precisas.

Comparação entre planejado e executado e transparência com adquirentes

A comparação sistemática entre o cronograma planejado e o progresso efetivamente executado constitui o cerne do processo de controle. Esta análise comparativa, realizada em diferentes níveis de granularidade e frequência, permite identificar desvios, compreender suas causas e implementar ações corretivas antes que pequenos problemas se transformem em atrasos significativos.

Um dos produtos mais valiosos do processo de acompanhamento são as projeções atualizadas de término, que extrapolam o progresso atual para estimar quando a obra será efetivamente concluída se as tendências observadas persistirem. Estas projeções vão além da simples constatação de atrasos ou adiantamentos já ocorridos, incorporando análises de tendências e avaliações de riscos futuros para fornecer estimativas realistas do prazo final.

A transparência no acompanhamento da obra representa um diferencial competitivo significativo no mercado imobiliário contemporâneo. Adquirentes cada vez mais informados e exigentes valorizam não apenas o cumprimento de prazos, mas também a comunicação clara e honesta sobre o progresso da obra, eventuais desafios enfrentados e medidas implementadas para superá-los.

Empreendimentos verdadeiramente comprometidos com a transparência vão além das obrigações legais mínimas, implementando sistemas que permitem aos adquirentes acompanhar o progresso da obra em tempo real. Estes sistemas podem incluir portais online com acesso ao cronograma atualizado, relatórios periódicos de progresso, galerias de fotos e vídeos do canteiro, e até mesmo visitas virtuais que permitem visualizar o estado atual da construção.

Considerações finais: previsibilidade como resultado de excelência técnica

Ao concluir esta análise sobre a importância do planejamento técnico de obras, retornamos à premissa central que orientou todo o texto: a previsibilidade de prazos não é fruto de suposições ou promessas vagas, mas resultado direto da aplicação rigorosa de metodologias consagradas de planejamento e controle.

Em um setor historicamente marcado por atrasos e incertezas, a adoção de abordagens técnicas estruturadas para o planejamento de obras representa não apenas uma evolução metodológica, mas uma transformação cultural profunda. Esta transformação substitui o improviso pela sistematização, a intuição pela análise quantitativa, e promessas genéricas por compromissos tecnicamente fundamentados.

Os benefícios desta abordagem estendem-se a todos os stakeholders do empreendimento. Para incorporadores e construtores, ela proporciona maior controle sobre o processo construtivo, redução de riscos, otimização de recursos e proteção contra passivos jurídicos decorrentes de atrasos. Para adquirentes e investidores, ela oferece previsibilidade para planejamento pessoal e financeiro, transparência no acompanhamento e confiança reforçada na seriedade do empreendedor.

É importante ressaltar que o planejamento técnico não elimina completamente a incerteza inerente a projetos complexos como construções. Fatores imprevisíveis como condições climáticas extremas, greves setoriais, alterações regulatórias ou crises de abastecimento sempre representarão riscos potenciais. No entanto, o planejamento técnico rigoroso minimiza significativamente estes riscos através de análises preventivas, margens de segurança tecnicamente calculadas e planos de contingência estruturados.

Em última análise, a previsibilidade em cronogramas de obras não é apenas uma questão técnica, mas um compromisso ético com todos os envolvidos no empreendimento. Ela representa o respeito pelo investimento financeiro e emocional dos adquirentes, a valorização do trabalho e dedicação das equipes de execução, e a responsabilidade com a reputação e sustentabilidade de longo prazo do negócio.
